개발 중 요구사항 변경을 일정·비용 분쟁 없이 관리하는 변경 요청 절차
개발 중 새 요구사항이 생겼을 때 무조건 수용하거나 거절하지 않고, 변경 요청서와 영향 분석으로 일정·비용·품질의 선택지를 합의하는 실무 절차를 정리합니다.

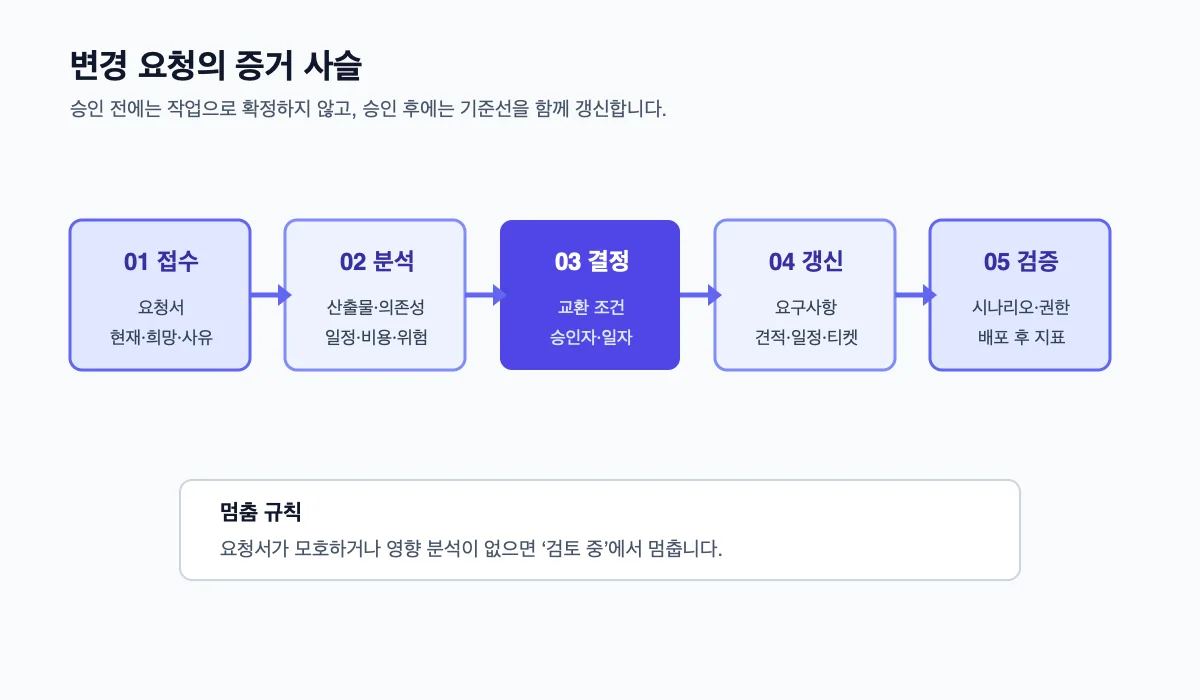

개발 중 요구사항이 바뀌는 일 자체를 막을 수는 없습니다. 문제는 회의나 메신저의 한 문장이 승인된 작업처럼 바뀌고, 나중에 일정 지연과 추가 비용을 두고 서로 다른 기억을 주장하는 데서 시작됩니다. 변경 요청을 접수한 뒤 영향 범위를 계산하고, 선택지를 기록하고, 권한 있는 사람이 결정하게 만들면 변경은 분쟁의 원인이 아니라 관리 가능한 작업 단위가 됩니다.
이 글의 절차는 작은 웹사이트부터 내부 업무 시스템까지 적용할 수 있습니다. 핵심은 요청을 바로 개발 티켓으로 바꾸지 않고, 요청서 → 영향 분석 → 결정 기록 → 기준선 갱신 → 검증이라는 짧은 증거 사슬을 남기는 것입니다.
변경 요청을 바로 작업으로 바꾸지 않습니다
첫 단계는 요청의 좋고 나쁨을 판단하는 것이 아니라 사실을 고정하는 일입니다. 요청자, 요청일, 바꾸려는 사용자 행동, 기대하는 결과, 필요한 시점, 긴급한 이유를 한 문서에 적습니다. 현재 범위에서 이미 약속된 항목인지, 새 범위인지도 구분해야 합니다. ‘버튼을 하나 추가해 주세요’라는 문장만으로는 화면·권한·데이터·알림·테스트의 변경 여부를 알 수 없습니다.
NASA Software Engineering Handbook도 요구사항 변경을 별도 항목으로 기록하고, 누가 언제 왜 변경했는지와 다른 설계·인터페이스·상위·하위 요구사항에 미치는 영향을 추적하도록 안내합니다. 따라서 변경 이력과 영향 분석은 대기업만 쓰는 문서가 아니라, 계약 범위와 실제 작업을 연결하는 최소한의 통제입니다.NASA의 요구사항 변경 관리 지침

분쟁을 막는 판단 기준을 먼저 합의합니다
변경을 승인할지 말지는 ‘고객이 원한다’ 또는 ‘개발팀이 어렵다’만으로 결정하지 않습니다. 업무 가치, 법적·보안상 필수 여부, 출시일 영향, 추가 비용, 기술적 위험, 기존 약속과의 충돌을 같은 표에 놓고 비교합니다. 이 기준을 사전에 합의하면 같은 요청을 두고 사람의 직급이나 목소리 크기가 결론을 좌우하는 일을 줄일 수 있습니다.
비용과 일정은 낙관적인 단일 숫자보다 근거와 가정을 함께 보여줘야 합니다. 미국 회계감사원(GAO)은 신뢰할 수 있는 비용 추정에 목적·범위·일정, 작업분할구조(WBS), 가정, 데이터, 방법, 민감도·위험 분석을 포함하고 실제 비용으로 추정치를 갱신하라고 설명합니다. 변경 요청에도 이 원칙을 축소해 적용하면 ‘며칠이면 되죠?’라는 질문을 작업 항목과 가정이 있는 추정으로 바꿀 수 있습니다.GAO Cost Estimating and Assessment Guide
필수 변경: 법령, 보안, 장애 복구처럼 하지 않으면 서비스가 성립하지 않는가?
교체 가능한 변경: 같은 목표를 더 작은 범위나 다음 릴리스로 달성할 수 있는가?
계약 변경: 기존 기준선의 일정·비용·인력을 유지할 수 없다는 사실이 확인되는가?
보류: 가치나 긴급성에 비해 영향 분석에 필요한 정보가 부족한가?
입력: 한 장짜리 변경 요청서로 사실을 고정합니다
변경 요청서는 길 필요가 없습니다. 제목, 현재 동작, 바라는 동작, 요청 사유, 대상 사용자, 완료 조건, 희망 시점, 요청자와 승인자를 필수로 두고, 화면 캡처나 정책 문서가 있으면 링크합니다. 무엇을 만들지보다 어떤 문제가 사라져야 하는지를 적으면 구현 방식에 대한 성급한 약속을 피할 수 있습니다.
요청 접수 시에는 상태를 ‘검토 중’으로 만들고, 승인 전 작업 티켓에는 ‘변경 요청 승인 대기’라는 표시를 남깁니다. 구두로 먼저 설명한 경우에도 회의가 끝나기 전에 같은 내용을 문서로 옮겨 요청자가 확인하게 합니다. 기록이 없는 요청은 거절하기 위한 것이 아니라, 영향 분석의 입력으로 사용할 수 없다는 이유로 보류하는 것입니다.
판단: 영향 분석으로 선택지를 숫자와 가정에 연결합니다
영향 분석은 개발자 한 명이 찍는 소요 시간 예측이 아닙니다. 요구사항, UX, 프론트엔드, 백엔드, 데이터, 외부 연동, 권한, 테스트, 배포와 운영 문서를 순서대로 훑으며 변경되는 산출물과 검증 방법을 찾는 작업입니다. 각 항목에는 근거가 되는 작업 단위, 의존성, 가정, 위험, 담당자를 붙입니다.
영향 받는 산출물과 담당자를 나열합니다.
작업을 작은 단위로 나누고 의존성과 재작업 가능성을 표시합니다.
일정·비용·품질·운영 위험을 낮음·중간·높음으로 기록하고 근거를 씁니다.
원안 유지, 범위 교체, 일정 연장, 추가 예산, 다음 릴리스 이월의 선택지를 비교합니다.
애자일 팀이라도 진행 중인 일을 무제한으로 끼워 넣는 것이 변경 대응은 아닙니다. 공식 Scrum Guide는 Product Owner가 Product Backlog의 일을 순서화하고, Sprint 중에는 Sprint Goal을 위태롭게 하는 변경을 하지 않으며 범위는 더 명확해지면 협상할 수 있다고 설명합니다. 따라서 긴급한 변경은 현재 목표를 깨는지 확인한 뒤 백로그의 순서를 바꾸거나, 다음 작업 주기로 이월하거나, 목표 자체를 취소·재협상하는 결정으로 남겨야 합니다.공식 Scrum Guide 2020
중간 산출물: 영향표와 결정 기록을 기준선에 연결합니다
영향 분석의 결과는 ‘가능합니다’가 아니라 비교 가능한 변경 영향표여야 합니다. 요청 ID, 현재 기준선, 변경 요약, 영향 산출물, 추가 작업량, 일정 변화, 비용 변화, 위험과 완화책, 검증 계획, 선택지, 결정권자, 결정일을 한 행 또는 한 페이지에 남깁니다. 작업량은 팀의 추정 단위로 기록해도 되지만, 그 단위가 사람·기간·외부 비용 중 무엇을 뜻하는지 문서에 적어야 합니다.
결정 기록에는 ‘승인’만 쓰지 말고 무엇을 교환했는지 남깁니다. 예를 들어 추가 기능을 넣는 대신 리포트 화면을 다음 릴리스로 미루거나, 출시일을 유지하는 대신 테스트 범위를 줄이지 않고 예산을 늘렸다는 식입니다. 승인 후에는 요구사항·일정·견적·작업 티켓의 기준선을 같은 버전으로 갱신해야 합니다.

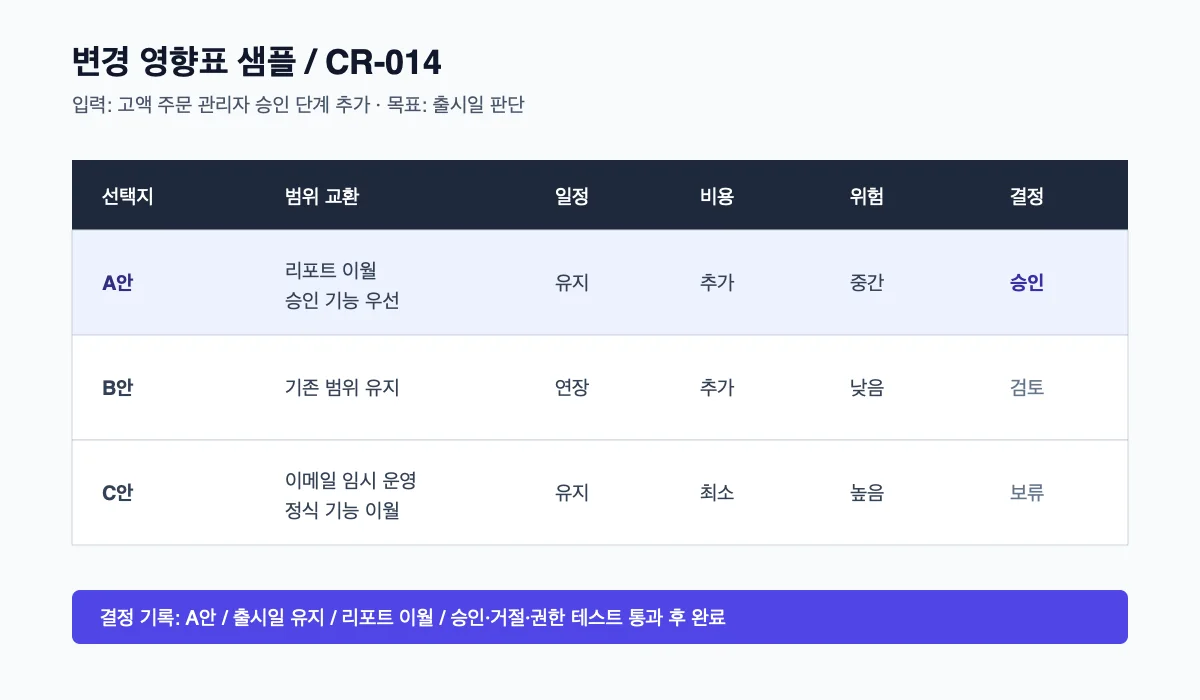

예시: 결제 승인 단계를 추가하는 변경
가상 사례의 입력은 이렇습니다. 이미 주문 생성과 카드 결제까지 개발 중인데, 고객사가 ‘고액 주문은 관리자가 승인한 뒤 결제를 진행하게 해 달라’고 요청했습니다. 희망 시점은 현재 출시일과 같고, 요청 사유는 내부 승인 규정입니다. 요청서에는 승인 금액 기준, 승인자 역할, 승인 대기 중 주문 상태, 거절 시 고객 안내, 결제 재시도 조건이 아직 비어 있습니다.
판단 단계에서 팀은 먼저 누락된 정책을 질문합니다. 100만 원 이상이라는 기준은 확정인가, 승인자는 한 명인가, 승인 전 카드 승인을 막는가, 승인 만료 시간은 얼마인가를 확인합니다. 그다음 화면의 승인 버튼과 상태 표시, 서버의 상태 전이와 권한, 결제 연동 시점, 알림, 이력 저장, 테스트와 운영 문서를 영향 대상으로 잡습니다. 보안·정산 영향이 있으므로 단순 UI 변경으로 분류하지 않습니다.
중간 산출물은 세 가지 선택지를 담은 영향표입니다. A안은 현재 출시일을 유지하고 승인 기능을 넣되 주문 리포트를 다음 릴리스로 이월합니다. B안은 모든 범위를 유지하고 출시일을 연장합니다. C안은 승인 요청을 이메일로만 남기는 임시 운영으로 규정하고 정식 상태 전이는 다음 릴리스에 구현합니다. 각 안에 작업 목록, 추가 비용, 검증 범위, 남은 운영 위험과 결정권자를 적습니다.
기대 결과는 고객이 ‘무료로 추가됐다’고 오해하지 않고, 팀이 ‘요청을 거절했다’고 느끼지 않는 것입니다. 예를 들어 결정 기록에 ‘A안 승인: 승인 단계 추가, 주문 리포트 이월, 출시일 유지, 결제 상태 전이와 권한 테스트 통과를 완료 조건으로 함’이라고 남기면 이후의 작업과 비용 청구 기준이 같은 문서를 가리키게 됩니다.
실패 경로와 복구: 승인 전 작업을 멈추고 증거를 되살립니다
실패의 대표적인 형태는 변경 요청이 승인되기 전에 개발자가 일부를 구현하고, 나중에 요청자가 세부 동작을 바꾸면서 이미 만든 코드와 테스트가 폐기되는 경우입니다. 이때 사람을 탓하기보다 작업 티켓을 ‘승인 대기’ 상태로 되돌리고, 이미 만든 커밋·화면 시안·테스트를 요청 ID에 연결해 매몰 작업을 기록합니다.
범위를 늘렸는데 일정과 비용을 그대로 둔 채 진행하는 것도 오류입니다. 복구 방법은 현재 기준선과 변경 후 요구를 diff로 비교하고, 누락된 영향 항목을 다시 분석하는 것입니다. 출시일을 지킬 수 없다면 기능 이월, 범위 교체, 추가 예산 중 하나를 결정권자에게 올리고, 결정 전에는 기존 승인 범위를 계속 작업합니다.
요청서가 모호하면 거절하지 말고 필요한 질문과 보류 사유를 기록합니다.
승인 없이 시작된 작업은 기준선에 포함하지 않고 요청 ID에 임시 산출물로 연결합니다.
변경이 보안·결제·데이터 정합성에 영향을 주면 일반 승인보다 높은 검토 권한으로 에스컬레이션합니다.
결정이 늦어져 일정 위험이 임계치를 넘으면 작업을 재시도하지 말고 일정 재협상 상태로 전환합니다.
완료 조건: 변경을 닫을 수 있는 증거를 남깁니다
변경은 코드가 배포됐을 때 끝나는 것이 아닙니다. 승인된 요구사항과 구현 결과가 일치하고, 영향 받은 테스트와 운영 문서가 갱신되고, 권한·데이터·외부 연동을 포함한 대표 시나리오가 통과해야 합니다. 실패한 시나리오가 있다면 원인, 담당자, 재검증 시점을 결정 기록에 남긴 뒤 완료로 닫지 않습니다.
실무에서 사용할 종료 체크리스트는 간단합니다. 변경 요청 ID와 결정 기록이 연결되어 있는가, 새 범위와 빠진 범위가 기준선에 반영됐는가, 일정·비용·가정이 승인자에게 확인됐는가, 영향 받은 테스트가 통과했는가, 배포 후 관찰할 지표와 되돌리는 방법이 적혀 있는가를 확인합니다.
완료 조건은 문장으로 측정 가능해야 합니다. ‘변경 요청 처리가 완료됨’ 대신 ‘요청 ID CR-014의 결정 기록과 기준선 v1.3이 연결되고, 승인 상태·거절 상태·권한 없는 접근 테스트가 통과했으며, 배포 후 핵심 지표를 1회 확인한 기록이 남음’처럼 씁니다. 이 조건을 확인하고 링크와 승인자를 기록했을 때 변경을 완료로 닫습니다.
요구사항 변경을 잘 관리한다는 것은 변화를 줄이는 일이 아니라, 변화가 무엇을 바꾸는지 모두가 같은 문서로 판단하게 만드는 일입니다. 요청을 기록하고, 영향과 선택지를 비교하고, 교환한 대가를 승인받고, 결과를 검증하면 일정과 비용에 관한 대화가 감정이 아니라 확인 가능한 기록으로 바뀝니다.
