고정가·단계별·투입형 개발 견적 방식은 어떤 상황에 맞는가
개발 범위가 확실한지, 중간 변경이 잦은지, 투입량을 관리할 수 있는지를 기준으로 고정가·단계별·투입형 견적을 선택하고 검수·변경·종료 조건까지 정리합니다.
결론부터 말하면, 결과와 범위를 계약 전에 검수할 수 있으면 고정가, 불확실성을 짧은 묶음으로 줄여 갈 수 있으면 단계별, 무엇을 만들지 탐색하면서 투입량을 관리할 수 있으면 투입형이 맞습니다. 방식의 이름보다 중요한 것은 변경 권한, 검수 기준, 중단 조건을 함께 정하는 일입니다.
이 글에서 말하는 세 방식은 특정 국가의 계약서 문구를 그대로 복사하자는 뜻이 아닙니다. 공공조달의 계약 유형을 설명하는미 연방조달규정(FAR)의 유형 설명을 개발 프로젝트의 운영 판단 언어로 번역한 것입니다. 실제 계약에는 조직의 구매·법무 절차와 세금·지급 조건을 별도로 확인해야 하며, 아래 내용은 법률 판단이나 단가표가 아닙니다.

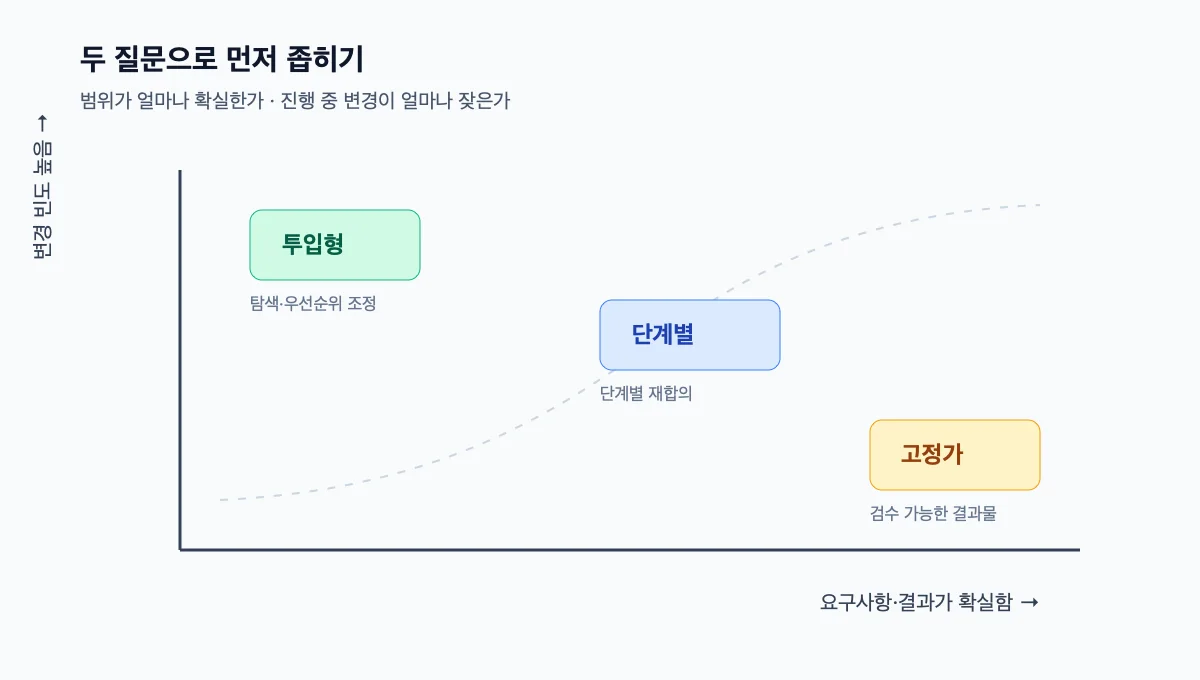

견적을 고르기 전에 확인할 세 가지
첫 질문은 결과를 문장과 검수 사례로 고정할 수 있는가입니다. 화면 목록만 있는 기획서는 로그인 실패, 권한별 노출, 빈 상태, 외부 연동 오류를 설명하지 못합니다. 결과의 경계가 흐리면 고정가 숫자를 먼저 정해도 나중에 해석 차이가 변경 요청으로 돌아옵니다.
둘째 질문은 변경이 생겼을 때 무엇을 교환할 수 있는가입니다. 일정과 예산을 고정하고 기능을 바꿀지, 기능을 고정하고 일정을 늦출지, 또는 예산을 늘릴지 선택지가 있어야 합니다. 셋째 질문은 고객 측에서 우선순위를 정하고 검수할 담당자가 실제로 참여할 수 있는가입니다. 참여가 없다면 단계별·투입형도 유연함이 아니라 대기 비용이 됩니다.
공식 자료의 구분도 같은 방향을 보여 줍니다. FAR는 firm-fixed-price를 수행 비용의 실제 결과에 따라 가격을 조정하지 않는 유형으로 설명하고, 요구사항을 충분히 정의하기 어렵거나 비용을 정확히 추정하기 어려운 경우에는 cost-reimbursement 유형을 고려하도록 설명합니다. 이 기준은 민간 개발 계약의 정답은 아니지만, 확실성의 수준에 따라 위험을 배분해야 한다는 점을 점검하는 참고선으로 쓸 수 있습니다.

세 방식의 책임과 위험을 비교하기
고정가는 합의된 결과물을 정해진 가격으로 납품하는 방식입니다. 범위, 완료 정의, 검수 기간, 변경 요청 처리법이 구체적일수록 예측 가능성이 올라갑니다. 반대로 결과의 숨은 예외가 많은데 가격만 먼저 확정하면 수행자는 위험을 가격에 크게 반영하거나, 고객은 변경마다 협상해야 하는 상황을 맞습니다.
단계별 방식은 전체를 한 번에 확정하지 않고 발견, 핵심 흐름, 확장처럼 가치가 보이는 묶음마다 견적과 검수를 반복하는 방식입니다. 한 단계의 산출물을 다음 단계의 입력으로 삼기 때문에, 초기에 모르는 것을 인정하면서도 무제한 탐색으로 흐르지 않게 할 수 있습니다. 각 단계에는 시작 조건과 종료 조건이 모두 필요합니다.
투입형은 합의한 역할·시간 단위의 투입과 작업 결과를 기록하고, 우선순위를 계속 조정하는 방식입니다. FAR의 time-and-materials 설명도 직접 노동 시간과 정해진 시간당 요율, 실제 재료 비용을 기준으로 하며, 작업 범위와 기간을 합리적으로 추정하기 어려울 때 사용한다고 설명합니다. 개발에서는 여기에 상한, 보고 주기, 승인자, 중단 조건을 붙여야 합니다.
고정가: 결과물별 완료 정의와 검수 사례를 먼저 작성합니다.
단계별: 단계마다 산출물, 비용·기간, 다음 단계 진입 조건을 기록합니다.
투입형: 작업 로그, 주간 보고, 예산 상한과 우선순위 변경 권한을 합의합니다.
공통: 지연·범위 변경·검수 미응답이 생겼을 때의 에스컬레이션 경로를 적습니다.
고정가가 맞는 경우와 맞지 않는 경우
고정가는 반복되는 업무 규칙, 확정된 화면·API, 검수 데이터가 있는 프로젝트에 잘 맞습니다. 예를 들어 이미 운영 중인 문의 양식의 모바일 대응과 필드 추가처럼 입력과 출력이 관찰 가능하고, 예외 목록을 미리 만들 수 있는 작업입니다. 이때 견적서에는 기능명만 쓰지 말고 성공·실패·권한·빈 상태를 포함한 검수 시나리오를 연결합니다.
고정가를 피해야 하는 신호도 명확합니다. 의사결정자가 여러 명인데 우선순위가 합의되지 않았거나, 핵심 외부 연동의 문서와 테스트 계정이 없거나, 목표가 ‘새로운 서비스를 실험한다’처럼 결과보다 학습에 가까우면 확정 가격이 불확실성을 숨깁니다. 이 경우 먼저 짧은 발견 단계를 두고 고정할 수 있는 범위를 확인합니다.
고정가 계약에서 변경은 없어지는 것이 아니라 절차로 이동합니다. 변경 요청마다 영향 범위, 추가·감소할 결과물, 일정 변화, 승인자를 기록하고, 원래 범위와 교환할 수 있는지부터 확인해야 합니다. 금액을 단정하기보다 ‘무엇을 빼면 무엇을 넣을 수 있는가’를 보이게 하는 것이 분쟁을 줄이는 운영 장치입니다.
단계별 견적은 불확실성을 작게 검수한다
단계별 견적은 ‘일단 시작하고 나중에 보자’가 아닙니다. 첫 단계에서 모르는 항목을 목록화하고, 그 항목을 확인할 작업과 산출물을 정해야 합니다. 발견 단계의 결과가 요구사항 표, 사용자 흐름, 위험 목록, 검수안이라면 다음 단계에서 무엇을 만들고 무엇을 아직 만들지 않는지 대화가 가능해집니다.
각 단계의 종료는 시간 경과가 아니라 증거로 판단합니다. 핵심 흐름이 테스트 데이터로 끝까지 처리되고, 담당자가 검수 결과를 남기고, 미해결 이슈가 다음 단계의 범위와 우선순위에 반영되어야 합니다. 검수자가 늦어지면 일정만 늘리지 말고 그 단계의 보류 상태와 의사결정자를 기록합니다.

투입형을 쓸 때는 상한과 가시성을 계약한다
투입형은 요구사항이 계속 바뀌는 초기 제품, 장애 원인 분석, 레거시 탐색처럼 작업량보다 문제의 실체를 먼저 알아야 하는 상황에 유용합니다. 다만 유연함은 자동으로 효율을 보장하지 않습니다. 투입한 시간이 늘어날수록 비용도 늘어나는 구조이므로, 의뢰자에게 우선순위 결정권과 작업 중단권이 있어야 합니다.
운영 문서에는 역할별 요율 산정법 자체보다 기록의 단위를 적습니다. 작업 티켓, 예상 목적, 실제 결과, 남은 위험, 다음 주 우선순위를 주기적으로 확인하고, 승인되지 않은 작업은 시작하지 않도록 합니다. 비용 상한을 넘기기 전 알림하는 기준과 상한에 도달했을 때의 중단·재합의 절차도 필수입니다.
FAR도 time-and-materials 유형에 비용 통제의 긍정적 유인이 없을 수 있다고 설명하고 상한 가격을 요구합니다. 이를 개발 운영에 적용하면 투입형을 영구 계약으로 두기보다, 일정한 결과와 반복 작업이 드러나는 시점에 단계별 또는 고정가로 재평가하는 신호를 두는 편이 안전합니다. 이 문장은 해당 규정을 민간 계약에 적용하라는 뜻이 아니라 위험 점검을 위한 운영 권고입니다.

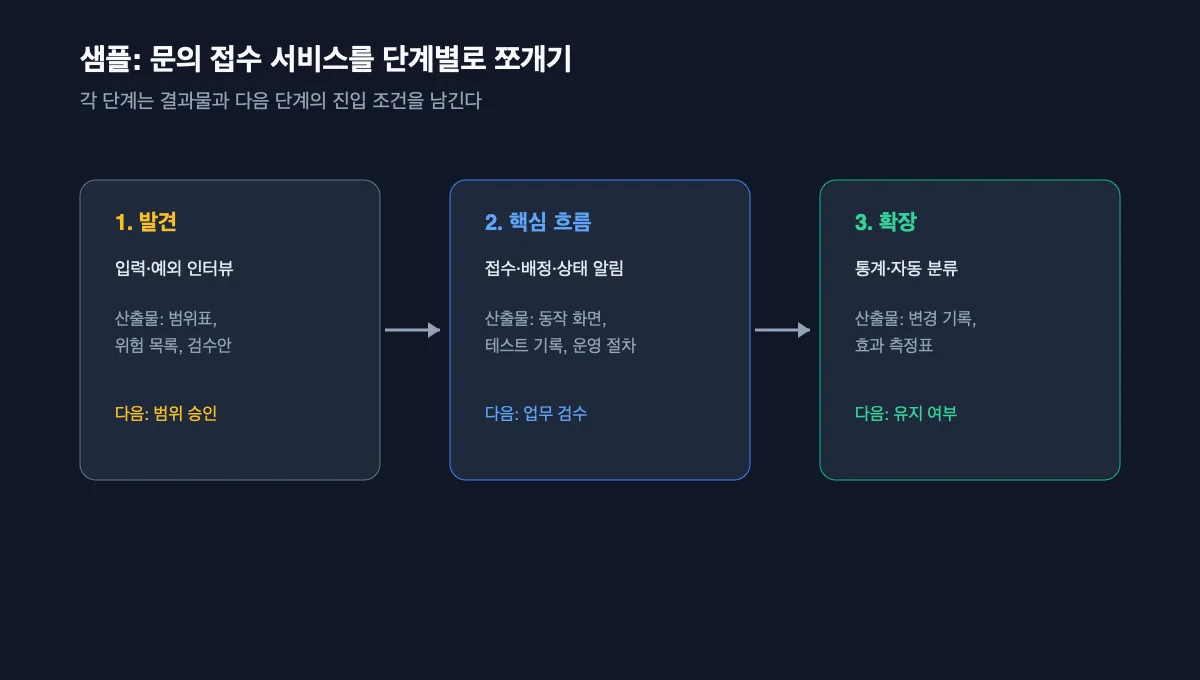

예시: 문의 접수 서비스를 세 단계로 견적하기
가상 사례의 입력은 ‘웹 문의를 받고 담당자에게 배정하는 서비스가 필요하다’는 한 문장뿐이라고 가정합니다. 담당자와 인터뷰해 고객 입력 필드, 첨부파일 예외, 중복 접수, 배정 실패, 개인정보 보관 위치를 확인합니다. 이 입력만으로 전체 기능을 고정가로 약속하지 않고, 먼저 모르는 것을 줄이는 발견 단계를 선택합니다.
첫 번째 중간 산출물은 범위표입니다. ‘접수·배정·상태 알림’을 핵심 흐름에 넣고, 통계 대시보드와 자동 분류는 확장 후보로 분리합니다. 각 흐름에는 정상 입력 하나, 빈 필드 하나, 외부 알림 실패 하나를 검수 사례로 붙입니다. 이 문서가 승인되면 두 번째 단계의 범위와 일정만 견적하고, 아직 모르는 통계 요구사항은 가격에 섞지 않습니다.
발견 단계: 인터뷰 기록과 범위표를 승인받고 위험 목록을 남깁니다.
핵심 단계: 접수·배정·상태 알림을 테스트 데이터로 끝까지 검수합니다.
확장 판단: 실제 사용 결과와 남은 이슈를 보고 통계·자동 분류를 추가할지 결정합니다.
종료 기록: 승인된 결과물, 미해결 이슈, 다음 의사결정 날짜를 한 문서에 고정합니다.
예상 결과는 ‘총액 하나’가 아니라 다음 행동이 분명한 기록입니다. 발견 단계가 끝나면 핵심 흐름의 범위와 검수 방법이 고정되고, 핵심 단계가 끝나면 업무 담당자가 실제 처리를 완료했는지 확인할 수 있습니다. 확장 단계는 그 증거를 본 뒤에만 시작하므로, 아직 필요하지 않은 기능의 비용과 변경 위험을 앞 단계에 미리 포함하지 않습니다.
반례와 실패 복구: 유연함을 방치로 만들지 않기
반례는 의사결정자가 검수에 참여하지 않는 투입형 프로젝트입니다. 작업자는 티켓을 처리하지만 우선순위 승인과 결과 확인이 늦어지고, 마지막에 ‘원한 서비스가 아니다’라는 실패가 드러날 수 있습니다. 이때 단순히 인력을 더 투입하는 것은 복구가 아닙니다. 미승인 작업을 멈추고, 현재까지의 산출물·사용 시간·남은 위험을 정리해 재합의해야 합니다.
고정가에서도 외부 인증 정책이 갑자기 바뀌거나 원천 데이터가 제공되지 않는 예외가 생길 수 있습니다. 계약 범위 밖이라고만 선언하면 업무가 멈춥니다. 영향받은 검수 사례를 격리하고, 임시 데이터나 모의 응답으로 검증할 부분과 실제 연동 전까지 보류할 부분을 나눕니다. 변경 승인자가 결정할 때까지 해당 항목을 일정·비용·범위 기록에서 별도 상태로 유지합니다.
단계별 방식의 실패는 단계가 너무 커서 중간에 검수할 수 없을 때 발생합니다. 한 단계가 여러 달 이어지고 산출물이 마지막에 한꺼번에 나오면 이름만 단계별인 고정가와 같아집니다. 복구하려면 진행 중인 작업을 가치 흐름별로 나누고, 가장 위험한 연동부터 작은 검증 결과를 만들며, 다음 단계로 넘어가지 않는 중단 기준을 다시 설정합니다.
완료 조건과 재평가 신호
견적 방식 선택은 계약서에 방식명을 적는 순간 끝나지 않습니다. 아래 기록이 채워져야 운영상 완료로 봅니다. 범위와 제외 항목, 검수 데이터와 완료 정의, 변경 요청 승인자, 작업·비용 또는 단계별 진척 기록, 실패 시 복구와 중단 절차가 서로 연결되어 있어야 합니다.
완료 조건은 관찰 가능해야 합니다. 예를 들어 고정가는 합의된 검수 사례가 모두 통과되고 미해결 변경이 별도 목록으로 남아 있어야 하며, 단계별은 해당 단계 산출물 승인과 다음 단계 진입 여부가 기록되어야 합니다. 투입형은 보고 기간의 작업 결과와 잔여 상한, 다음 우선순위가 승인되어야 합니다. 이 기록을 확인하고 나서야 다음 청구·배포·재평가를 진행합니다.
처음부터 가장 정교한 견적 모델을 찾기보다, 현재 알 수 있는 것과 아직 모르는 것을 분리하세요. 결과가 확실한 부분은 고정하고, 학습이 필요한 부분은 짧은 단계로 검수하며, 탐색이 필요한 부분은 상한과 가시성을 둡니다. 완료 조건을 확인한 뒤에도 변경 빈도와 검수 지연이 달라지면 같은 방식을 고집하지 말고 다음 구간에서 재평가하면 됩니다.
